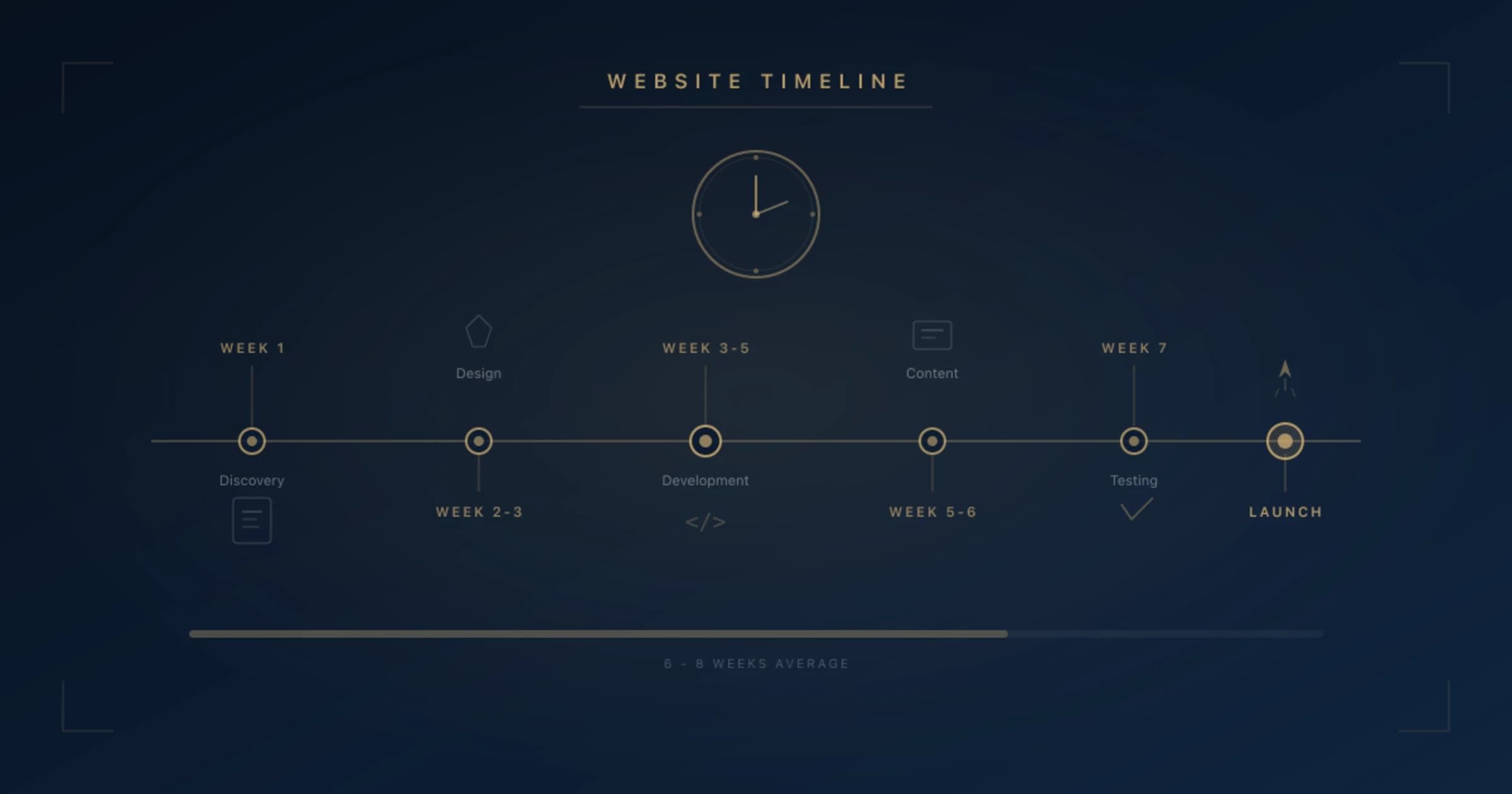

¿Cuánto tarda crear un sitio web en 2026?
Tiempos reales para crear una landing page, un sitio corporativo o una tienda online en 2026 — qué afecta los plazos y cómo mantener tu proyecto en tiempo.

Parte de nuestra experiencia en Diseño Web y Desarrollo
Saber más →"¿Cuánto se tarda en hacer mi sitio web?" Es la primera pregunta que hace cada cliente — y la respuesta honesta siempre es la misma: depende.
Pero "depende" no te sirve de nada. Necesitas un número real para planificar tu lanzamiento, coordinar tu marketing y saber cuándo vas a empezar a generar leads. Así que vamos a ser concretos.
En The Agenzzy hemos lanzado decenas de sitios en diferentes industrias y niveles de complejidad. En este artículo desglosamos los tiempos reales para los tipos de proyecto más comunes en 2026, qué factores aceleran o frenan el proceso, y cómo asegurarte de que tu proyecto no se alargue durante meses.
La respuesta corta: resumen de tiempos
Una referencia rápida antes de entrar en detalle:
| Tipo de proyecto | Tiempo estimado |
|---|---|
| Landing page (1-5 páginas) | 1 - 2 semanas |
| Sitio corporativo (5-15 páginas) | 3 - 6 semanas |
| Tienda online (50+ productos) | 6 - 12 semanas |
| Aplicación web a medida | 8 - 16+ semanas |
Estos tiempos asumen un equipo profesional, un alcance definido y un cliente que da feedback a tiempo. Si falta cualquiera de esos tres ingredientes, los números suben — a veces de forma dramática.
Landing page: 1 a 2 semanas
Una landing page con un objetivo claro — convertir visitantes en leads o clientes — es el tipo de sitio más rápido de construir. Hablamos de una a cinco páginas, un mensaje enfocado, un llamado a la acción claro y sin lógica de backend compleja.
Cómo se ve el proceso
- Día 1-2: Estrategia y esquema de contenido. Definir la oferta, el público objetivo y la meta de conversión.
- Día 3-5: Diseño en Figma. Una o dos rondas de feedback visual.
- Día 6-8: Desarrollo. Normalmente construimos landing pages en Next.js y las desplegamos en Vercel por velocidad y rendimiento.
- Día 9-10: QA, pruebas en móvil y lanzamiento.
Qué puede retrasarlo
El cuello de botella número uno es el contenido. Si no tienes tu copy, imágenes y activos de marca listos, un proyecto de una semana se estira fácilmente a tres. El diseño y el desarrollo rara vez causan retrasos — lo que retrasa es el "te mando el texto el viernes" que se convierte en dos semanas de silencio.
Si tu landing page no está rindiendo bien ahora mismo, te conviene leer sobre los errores web más comunes que te hacen perder clientes antes de empezar el rediseño.
Sitio corporativo o empresarial: 3 a 6 semanas
Este es el tipo de proyecto más común. Un sitio de varias páginas para un negocio de servicios, una startup o una empresa establecida que necesita una presencia online profesional. Piensa en 5 a 15 páginas: inicio, sobre nosotros, servicios, portafolio, contacto, y quizás un blog.
Cómo se ve el proceso
- Semana 1: Descubrimiento y estrategia. Entender el negocio, mapear el sitemap, definir objetivos.
- Semana 2: Diseño. Mockups de alta fidelidad en Figma para las páginas clave, con breakpoints responsivos.
- Semana 3: Feedback del cliente y revisiones de diseño.
- Semana 4-5: Desarrollo. Construcción en React con Next.js, integración de CMS si es necesario, configuración de formularios y analytics.
- Semana 5-6: Pruebas, carga de contenido y lanzamiento.
Consideraciones de plataforma
El stack tecnológico importa. Un sitio construido con Next.js en Vercel carga significativamente más rápido que uno montado sobre un theme pesado de WordPress — y esa velocidad impacta directamente tu posicionamiento en buscadores y tus tasas de conversión. Webflow es otra opción sólida para equipos que quieren edición visual sin sacrificar rendimiento.
La decisión entre código a medida y una plataforma como Webflow depende de cuánto control necesitas y cuál es tu presupuesto. Ambas opciones pueden dar resultados excelentes cuando las maneja un equipo con experiencia.
Qué puede retrasarlo
- Cambios de alcance. "¿Podemos agregar también un sistema de reservas, un portal de clientes y un área de miembros?" Cada adición suma de una a tres semanas.
- Ciclos de feedback lentos. Si una revisión de diseño toma diez días en vez de dos, todo el cronograma se desplaza.
- Dirección de marca indefinida. Si todavía no tienes una identidad visual definida, el proyecto necesita una fase de branding primero.
Tienda online: 6 a 12 semanas
Vender productos en línea introduce una complejidad que los sitios informativos simplemente no tienen: catálogos de productos, procesamiento de pagos, gestión de inventario, reglas de envío, cálculos de impuestos y un flujo de checkout que necesita convertir.
Cómo se ve el proceso
- Semanas 1-2: Estrategia, taxonomía de productos y selección de plataforma. Shopify es la opción principal para la mayoría de tiendas pequeñas y medianas. Las construcciones a medida con Next.js + comercio headless tienen sentido para marcas que necesitan control total del diseño.
- Semanas 3-4: Diseño. Homepage, listado de productos, detalle de producto, carrito y flujos de checkout — todo primero en Figma.
- Semanas 5-8: Desarrollo e integración. Construir la tienda, conectar pasarelas de pago, configurar reglas de envío e impuestos, importar datos de productos.
- Semanas 9-10: QA y pruebas con usuarios. Testing del flujo de compra en distintos dispositivos. Corrección de casos límite.
- Semanas 10-12: Lanzamiento suave, monitoreo y optimización.
Qué puede retrasarlo
- Datos de productos. Si tienes 500 productos y ninguno tiene descripción ni fotos de calidad, eso es un proyecto dentro del proyecto.
- Integraciones con terceros. Conectar un ERP, un CRM personalizado o un servicio de fulfillment siempre toma más de lo esperado.
- Pagos y cumplimiento normativo. Configurar procesadores de pago en ciertas regiones, lidiar con reglas fiscales o agregar cumplimiento GDPR suma tiempo.
Los cinco factores que afectan cualquier cronograma
Sin importar el tipo de proyecto, estas cinco variables determinan si lanzas a tiempo o no:
1. Contenido listo
Es el factor más importante. Un equipo de diseño no puede diseñar lo que no existe. Si tu copy, imágenes, videos y lineamientos de marca están listos antes de que empiece el desarrollo, te ahorras semanas.
2. Velocidad en la toma de decisiones
Todo proyecto tiene puntos de decisión: aprobar el sitemap, dar el visto bueno al diseño, confirmar la paleta de colores. Los equipos que toman decisiones en 24-48 horas terminan sus proyectos en la mitad del tiempo que los que tardan una semana por ronda.
3. Alcance definido
Un alcance bien definido — documentado en una propuesta o statement of work — evita el "una cosita más" que descarrila cronogramas. En The Agenzzy, definimos el alcance antes de escribir una sola línea de código.
4. Complejidad técnica
Animaciones, interacciones personalizadas, integraciones con terceros, configuración multilingüe y requisitos avanzados de SEO suman tiempo. Valen la pena cuando sirven al objetivo de negocio — pero hay que planificarlos.
5. Experiencia del equipo
Un equipo con experiencia trabaja más rápido no porque corra, sino porque ya resolvió problemas similares antes. Sabe qué decisiones importan y cuáles no. Anticipa cuellos de botella. Esta es una de las razones clave por las que el diseño web profesional genera un retorno medible.
Cómo mantener tu proyecto en tiempo
Esto es lo que le decimos a cada cliente antes de arrancar:
- Prepara tu contenido antes. No esperes a que empiece el diseño para escribir. Los mejores proyectos empiezan con contenido, no con visuales.
- Asigna un tomador de decisiones. Diseñar por comité es el camino más rápido a un lanzamiento retrasado.
- Respeta las ventanas de feedback. Si tu agencia te da dos días para revisar, úsalos. Los retrasos se acumulan.
- Define "terminado" antes de empezar. ¿Qué incluye la versión de lanzamiento? ¿Qué es fase dos? Acuérdenlo desde el inicio.
- Confía en el proceso. Una buena agencia tiene un flujo de trabajo por una razón. Deja que guíen la secuencia.
En resumen
Crear un sitio web en 2026 no tiene que tomar meses. Una landing page puede estar en vivo en menos de dos semanas. Un sitio corporativo completo en alrededor de un mes. Incluso una tienda online compleja puede lanzarse en tres meses con el equipo y la preparación correcta.
El tiempo depende menos de la tecnología y más de las personas involucradas — qué tan rápido se toman las decisiones, qué tan listo está el contenido y qué tan claro está definido el alcance.
Si estás planeando un sitio nuevo y quieres un cronograma realista para tu proyecto específico, escríbenos en The Agenzzy. Te daremos un estimado honesto — sin plazos inflados ni promesas vagas.
